11月18日,因平遥地区政府环保检查导致在施项目大规模停工,十分公司山西平遥焦化项目历时7个月的停工后,正式宣布复工。停工期间暂时调动的项目班子和管理人员陆续集结,吹响复工号角,各项工作有序进行中。

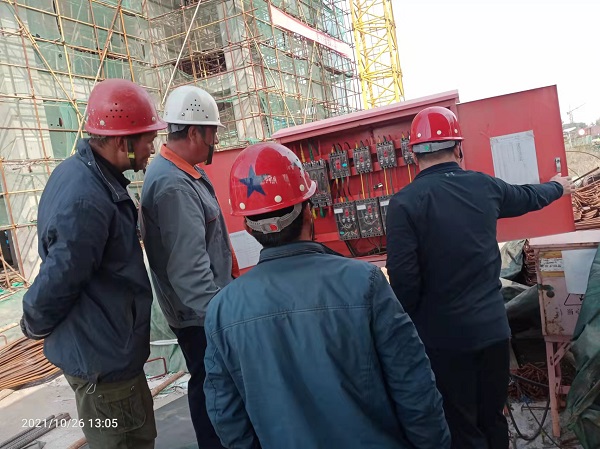

安全检查全面覆盖。复工第一步,安全检查必不可少。项目部成立了专项检查小组,由项目经理李阳担任组长,带领生产经理、安全员、施工员、电工以及作业队伍负责人开展全面大检查。检查生活区及施工现场临电,查一查配电箱及闸箱是否漏电、外露线路是否破损。钢筋加工区有钢筋套丝机、钢筋切断机等多台小型机具,检查中发现个别设备保护零线已经脱落,李阳立即安排电工葛英涛重新连接,并叮嘱道:“葛师傅,不能破损一处修一处,记得整条线路要完善一下,确保机械设备安全使用。”检查施工现场架体,看一看架体是否发生倾斜、扣件是否松动、架体底部是否悬空。现场处于主体施工阶段,筛焦楼、煤塔等子项已经施工至20m以上,架体安全尤为重要。当查到贮煤塔超危大架体时,安全员李振东主动带头,手持扭力扳手,爬上20m高的煤塔超高满堂架体,检查立杆间距、步距是否符合方案要求,扣件扭力矩是否能达到40kn以上,以及水平剪刀撑的布置是否符合要求。他一边检查问题,一边向身旁的作业队负责人交代如何整改,检查发现部分横杆间距为1.3m,已经超出方案要求,当即安排工人进行了整改。检查施工现场机械设备,重点对现场的4台塔吊进行安全检查,李阳提前通知设备租赁公司负责人到场,共同对塔吊的垂直度、限位器、钢丝绳和线路进行严格检查。检查中发现2#塔吊的钢丝绳有断丝情况,存在安全隐患,李阳要求设备租赁公司负责人立即派专人对钢丝绳进行更换,由李振东详细记录塔吊的验收情况,并监督第三方检测公司重新检测合格后才能投入使用。

质量复验注重细节。已完工程施工质量的复验重在细节,由项目主管工程师陈彩霞根据盘点的当前施工形象列出检查项,除了查看主体工程外观质量外,重点检查了结构预留钢筋的锈蚀程度、支设模板的稳固程度。停工时贮配煤槽6个筒仓滑模已完成,1#、2#、6#筒仓49.96m环梁混凝土浇筑完成,复工后首要任务是剩余3个筒仓环梁施工,检查小组仔细检查了筒仓和附属转运站已经支设的模板,发现损坏的部位标记出来,李阳特别指出环梁部位损坏模板拆除和重新支设由施工员旁站监督,确保按方案执行。现场钢筋除锈和模板改善后,由施工员联系建设单位、监理单位进行验收,合格后才能进行下道工序。

损失补偿积极跟进。平遥焦化项目班子成员一手抓复工,一手抓停工损失补偿,两者并重前行。项目经济师王立辉与陈彩霞互相配合收集整理各项证据资料,积极与建设单位主管负责人就停工期间的损失补偿进行协商,经过反复沟通最终达成一致性的补偿方案。停工期间项目经理李阳可谓“各方奔走”,及时向分公司领导汇报项目最新进展,积极配合建设单位办理项目复工手续,随时关注双方补偿协商情况并介入参与谈判,最终获得了较为理想的结果,实现了停工与复工的有序衔接。

时不我待,再鼓干劲!项目部全体人员已经做好复工的各项准备,为确保剩余施工任务按时保质完成,将继续发扬“团结、奋进、优质、高效”的企业精神,以最佳状态为圆满实现各项目标努力奋斗!(十分公司)
